变电所选址中关于防水的应对措施

发布时间:2019/07/02 电力百科 标签:变电所选址变电所防水浏览次数:2643

一、相关规范要求

国家标准《20kV及下变电所设计规范》GB 50053-2013对变电所的选址的规定:“2.0.1 变电所的所址应根据下列要求,经技术经济等因素综合分析和比较后确定:

1 宜接近负荷中心;

2 宜接近电源侧;

3 应方便进出线;

4 应方便设备运输;

5 不应设在有剧烈振动或高温的场所;

6 不宜设在多尘或有腐蚀性物质的场所,当无法远离时,不应设在污染源盛行风向的下风侧,或应采取有效的防护措施;

7 不应设在厕所、浴室、厨房或其他经常积水场所的正下方处,也不宜设在与上述场所相贴邻的地方,当贴邻时,相邻的隔墙应做无渗漏、无结露的防水处理;

8 当与有爆炸或火灾危险的建筑物毗连时,变电所的所址应符合现行国家标准《爆炸和火灾危险环境电力装置设计规范》 GB 50058的有关规定;

9 不应设在地势低洼和可能积水的场所;

10 不宜设在对方电磁干扰有较高要求的设备机房的正上方、正下方或与其贴邻的场所,当需要设在上述场所时,应采取防电磁干扰的措施。

2.0.4 在多层或高层建筑物的地下层设置非充油电气设备的配电所、变电所时,应符合下列规定:

1 当有多层地下层时,不应设置在最底层;当只有地下一层时,应采取抬高地面和防止雨水、消防水等积水的措施。

2 应设置设备运输通道。

3 应根据工作环境要求加设机械通风、去湿设备或空气调节设备。”

二.变电所处于不利条件下的防水对策

1. 顶部有用水点

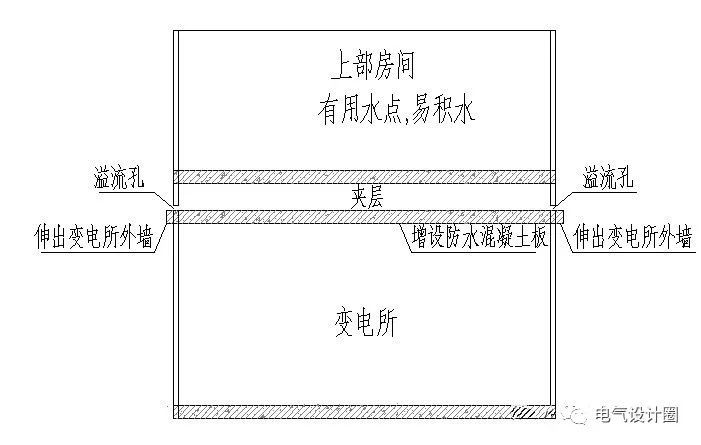

在实际工程设计中,变电所通常会被设置在地下车库,对商业建筑来说,变电所选址因种种原因,往往难以完全避开设置在用水点的区域下方。这种情况下,图1为一种做法,供参考

图1

请注意的是:夹层一定要设置溢流孔,否则在上部房间漏水时,夹层成了蓄水池。

2. 靠建筑物外墙或与用水房间贴邻

变电所贴建筑外墙时,当室外水位较高或室外为水塘、水池之类,这种情况不能贴邻外墙,建议变电所和外墙之间设通道。否则建议采用双墙做法(即增设一道防水墙体)。

当贴邻为卫生间、浴室时,可采用双墙的做法。

当变电所顶部为室外地面时,建议变电所顶部楼板室外要找坡利于排水,并采用其他加强防水做法。

上述情况,均应在变电所内部地面设找坡汇水,当变电所不是最底层时,可将积水排至下一层。当变电所为最底层时,在变电所外贴墙设置排水坑。

除上述做法外,变电所需要设置防水门槛,当处在最下层时,建议地面抬高400mm以上,或者做夹层,将配电设备整体抬高。
