荧鸿城配电工程

发布时间:2019/04/19 企业案例 江津局 浏览次数:5243

项目名称:荧鸿城配电工程
项目地址:江津区•德感园区大道177号
供电辖区:国网重庆市电力公司江津供电分公司
项目类别:小区住宅配电

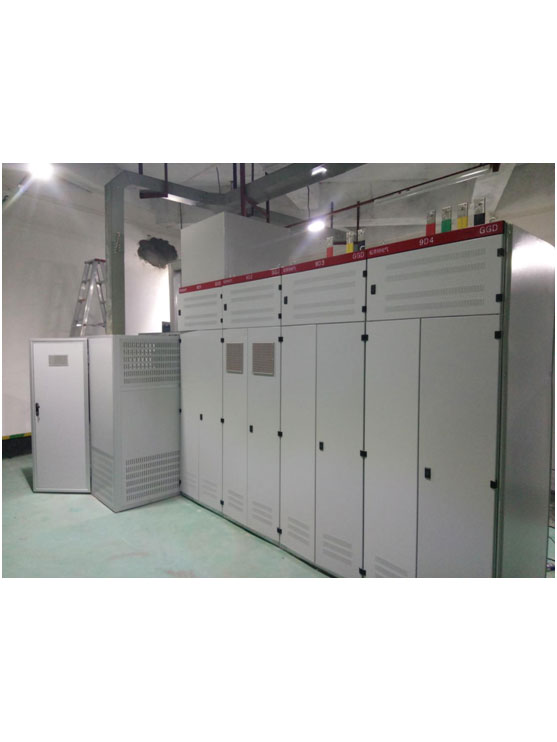

项目介绍:项目为小区住宅配电工程,总负荷21000千伏安,涉及新建2进12出开闭所一座,6回户外环网柜2座,以及多个公、专用配电房。并分为四街区、五街区、六街区三部分进行建设。
根据业主用电需求,前期已顺利按时的完成了五街区正式、六街区过渡配电的建设。在建设五街区配电过程当中,由于业主方资金链断接破产,房建各项建设停泄,导致配电建设工作也一度无法开展,导致无法按期交房,引发群众维权上访等事件。我司积极配合区府外置专项领导小组、区建委、供电分公司,努力克服各种难题,最终如期通电。在建设六街区配电过程当中,由于房建建设进度差距过大,部分急需交房,部分还修建到一半。我司紧急组织技术骨干讨论方案,努力协调供电公司,采取使用过渡方案的形式解决急于用电的问题。

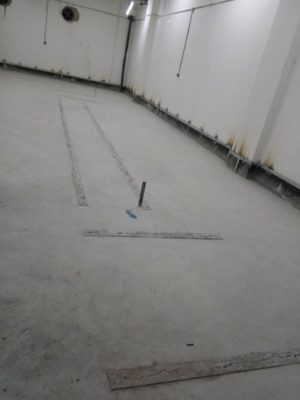

目前项目的四街区配电建设工作,在区府外置专项领导小组、区建委、供电分公司、以及设计监理等单位的关心帮助下,各项工作正有序向前推进。

项目为小区住宅配电工程,总负荷21000千伏安,涉及新建2进12出开闭所一座,6回户外环网柜2座,以及多个公、专用配电房。并分为四街区、五街区、六街区三部分进行建设。
根据业主用电需求,前期已顺利按时的完成了五街区正式、六街区过渡配电的建设。在建设五街区配电过程当中,由于业主方资金链断接破产,房建各项建设停泄,导致配电建设工作也一度无法开展,导致无法按期交房,引发群众维权上访等事件。我司积极配合区府外置专项领导小组、区建委、供电分公司,努力克服各种难题,最终如期通电。在建设六街区配电过程当中,由于房建建设进度差距过大,部分急需交房,部分还修建到一半。我司紧急组织技术骨干讨论方案,努力协调供电公司,采取使用过渡方案的形式解决急于用电的问题。
目前项目的四街区配电建设工作,在区府外置专项领导小组、区建委、供电分公司、以及设计监理等单位的关心帮助下,各项工作正有序向前推进。
